Project

General

Profile

Gantt

Filters

Zoom in Zoom out

months from Apply Clear

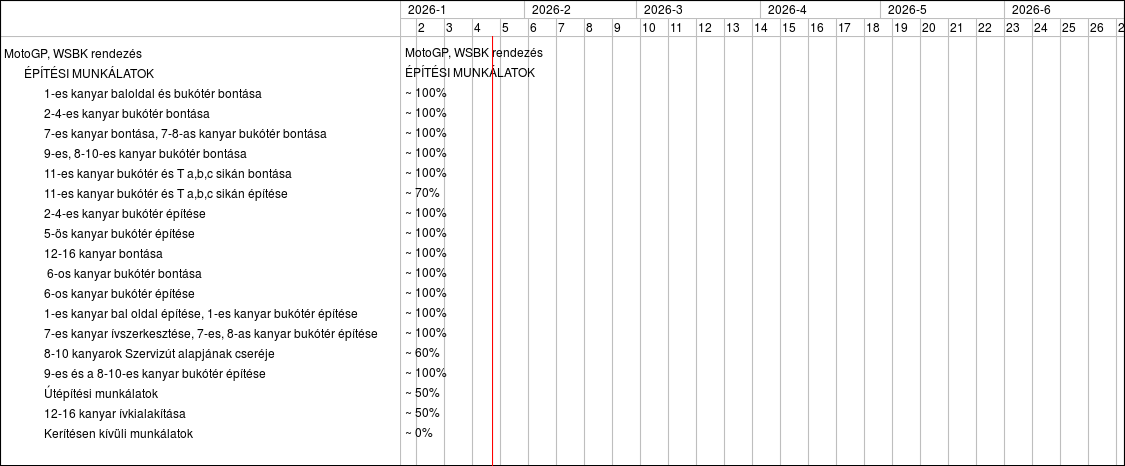

Tervezés #265: 1-es kanyar baloldal és bukótér bontása
Tervezés #267: 2-4-es kanyar bukótér bontása
Tervezés #272: 7-es kanyar bontása, 7-8-as kanyar bukótér bontása
Tervezés #274: 9-es, 8-10-es kanyar bukótér bontása
Tervezés #276: 11-es kanyar bukótér és T a,b,c sikán bontása
Tervezés #277: 11-es kanyar bukótér és T a,b,c sikán építése
Tervezés #268: 2-4-es kanyar bukótér építése
Tervezés #269: 5-ös kanyar bukótér építése
Tervezés #278: 12-16 kanyar bontása
Tervezés #270: 6-os kanyar bukótér bontása
Tervezés #271: 6-os kanyar bukótér építése
Tervezés #266: 1-es kanyar bal oldal építése, 1-es kanyar bukótér építése
Tervezés #273: 7-es kanyar ívszerkesztése, 7-es, 8-as kanyar bukótér építése
Tervezés #280: 8-10 kanyarok Szervizút alapjának cseréje
Tervezés #275: 9-es és a 8-10-es kanyar bukótér építése
Tervezés #219: Útépítési munkálatok
Tervezés #279: 12-16 kanyar ívkialakítása
Tervezés #264: Kerítésen kívüli munkálatok


2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
MotoGP, WSBK rendezés
ÉPÍTÉSI MUNKÁLATOK
~ 100%
~ 100%
~ 100%
~ 100%
~ 100%
~ 70%
~ 100%
~ 100%
~ 100%
~ 100%
~ 100%
~ 100%
~ 100%
~ 60%
~ 100%
~ 50%
~ 50%
~ 0%
